La date pivot a été le lundi 25 avril 2022, date de prise de fonction du nouveau président de la République.
Ce nouveau président a d’ailleurs été élu(e) sur la base du programme Marianne 2025, qu’il allait mettre en œuvre comme le souhaitait la grande majorité des français.
L’engouement pour le projet ne datait pas de cet instant. Donc des moyens privés importants avaient déjà été mobilisés pour préparer le changement : architectes, informaticiens, organisateurs, légistes, constitutionnalistes, anciens fonctionnaires des impôts, de l’Urssaf, de la Sécurité sociale, de Pôle Emploi, des caisses de retraites, députés…
A cette date :
- L’équipe projet était bien en place et complètement lancée
- Tous les plans détaillés étaient prêts : Cité Nationale, nouvelle Constitution, organisation de la Caisse Nationale…
- Marianne était opérationnel. Marianne fonctionnait avec des données de démonstration et un volume limité ; produisait ses interfaces avals ; permettait les imports de données. Les fonctionnalités proposées étaient pour certaines simplifiées. Les citoyens pouvaient utiliser Marianne Démo en ligne (Modes Web et Mobiles), et les fonctionnaires Marianne Démo (Mode Bureau) via un PC virtuel en ligne complet
- Durant cette phase de préparation, par sondages réguliers, l’équipe Marianne 2025 s’assurait que les citoyens étaient en phase avec les plans proposés
Les décisions prises, par décret, le lundi 25 avril 2022, ont été les suivantes :
- Mise en place officielle de l’équipe projet Marianne 2025
- Lancement des appels d’offres
- Plan de disparition accéléré de l’argent liquide
- Plan de regroupement accéléré des communes en intercos
Les grandes étapes ont ensuite été les suivantes :
- Construction des datacenters
- Écriture et adoption de la nouvelle Constitution
- PC virtuel pour toute l’administration
- Mise en place du vote en ligne
- Inauguration de la nouvelle Cité Nationale
- Grand déménagement à la Cité Nationale
- Élections législatives, régionales et inter communales
- Réorganisation des administrations centrales
- Bascule Marianne

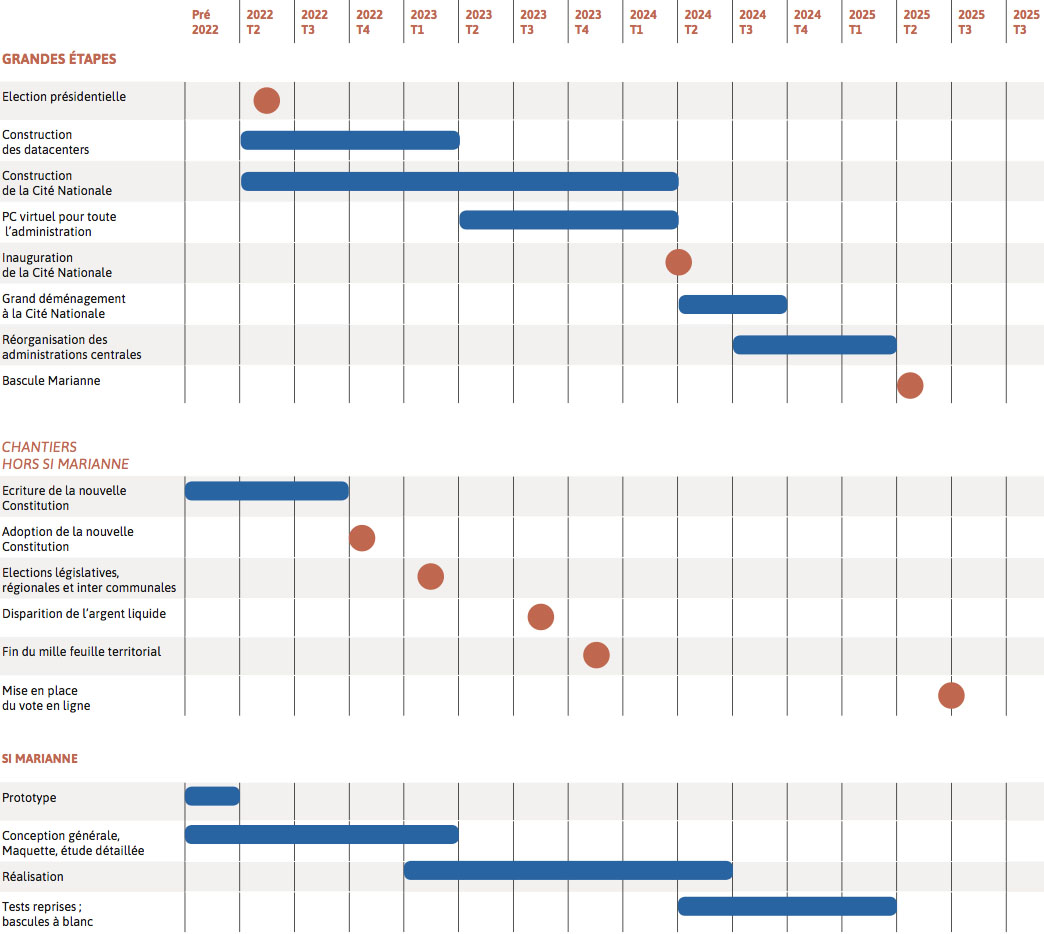

Le planning d’ensemble est visible ci-dessous.
